——永嘉县山早村异地安置暨岩坦新区项目救灾援建工程
在8月9日至10日,第9号台风“利奇马”与温州市擦肩而过。永嘉县3小时内突降暴雨,雨量达160毫米,加上永嘉堰塞湖决堤,泥石流冲进了山早村,导致房屋倒塌,车辆被毁,人员31人死亡1人失踪。
(永嘉县山早村受灾现场)
省市领导高度重视。灾后48小时内就完成全村130户242间房屋鉴定;灾后第3天,召开岩坦村村民代表大会,从商讨选地到全票通过200亩征地,仅仅用了3个多小时;3天内就完成拟安置地块的地质勘探、地块测量工作;8月17日,通过《永嘉县岩坦镇山早村灾后异地重建安置实施方案》;8月31日早上,永嘉县山早村异地安置暨岩坦新区项目工程正式开工。
(永嘉县山早村异地安置暨岩坦新区项目工程效果图)
我温州市建设监理有限公司响应温州市住建局号召,立即组建项目监理部入驻永嘉县山早村异地安置暨岩坦新区项目工程,提供项目施工全过程监理服务。同时派遣有丰富救灾援建工作经验的王昆同志(曾参与2008年四川抗震救灾援建工作,并且工作优秀获得三等功和全国建设监理行业抗震救灾先进个人)担任该项目总监理工程师。
据王昆总监介绍:该项目建设单位永嘉县建设投资集团有限公司,工程位于岩坦镇庙下村S223省道西侧,总用地面积21357.53平米,建筑10幢,188套。为方便村民生活,所有楼栋设置电梯,最高层数为7层,商业、餐饮等配套设施面积3482.24平米,地下室建筑面积14560平米,共有停车位206个。项目总造价约1.58亿元。其中专门用来异地安置山早村受灾村民的5幢需在1月中旬竣工,将采取科学施工,保质保安,确保钱江杯争创鲁班奖。
为确保工程进度,岩坦镇指挥部、建设单位、监理单位、施工单位均驻扎一线。我项目监理部人员均配合工程施工进展24小时驻守现场,在不到1个月的时间完成了筏板基础、地下室(14560平米)全部工程量,局部楼栋进行到2层结构施工。我公司在事前事中事后提供全方位的监理服务,确保永嘉县山早村异地安置暨岩坦新区项目工程加快速度、按时推进,狠抓质量、标杆示范,高质量推进实施,确保项目如期完工,让受灾村民春节前能入住新房安心过年。

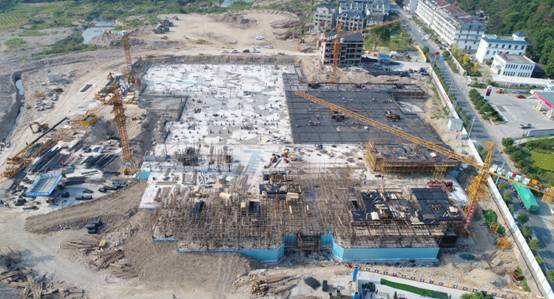

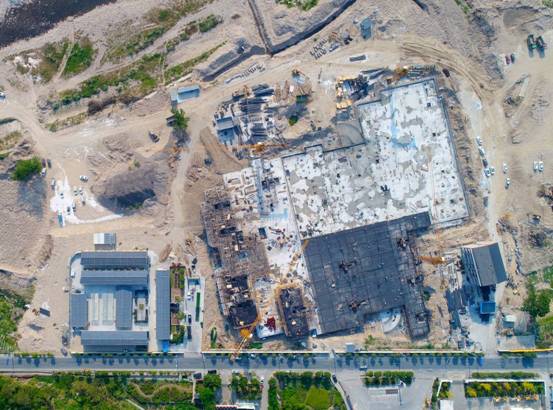

(永嘉县山早村异地安置暨岩坦新区项目工程现状航拍图)
